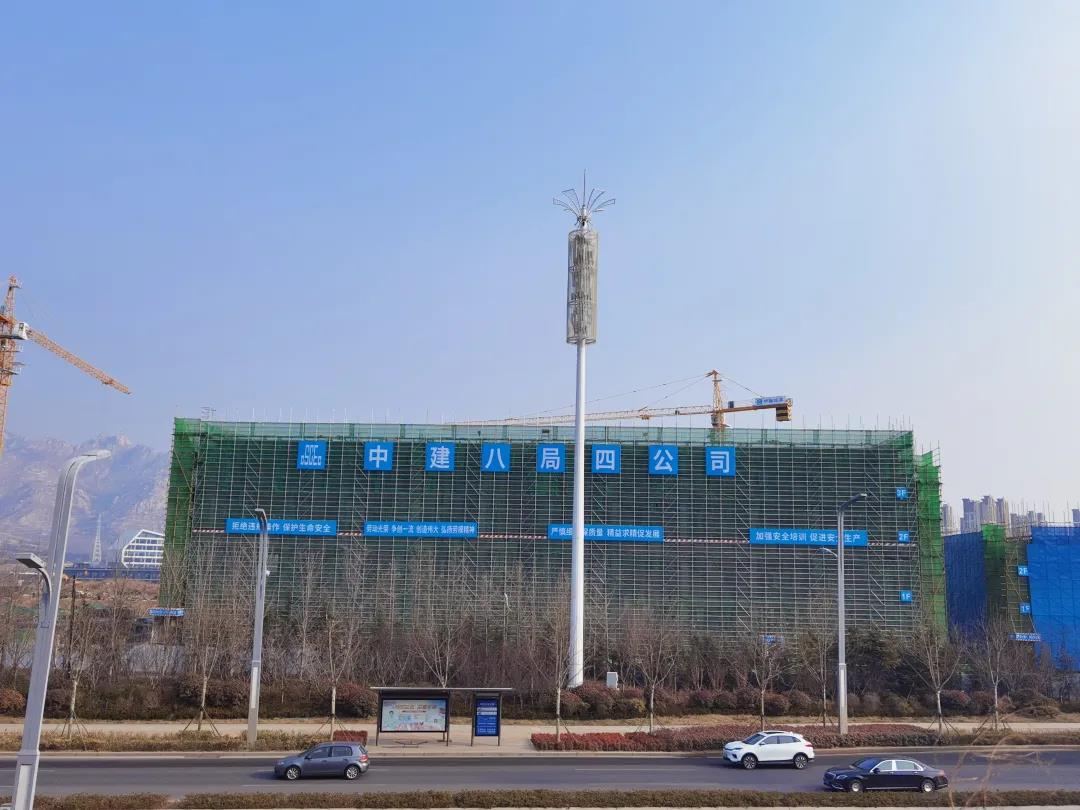

近日,八局四青岛联通数据中心一期工程数据中心主楼喜封金顶,并获得业主表扬信一封。
▲项目全景
自开工以来,项目部迎难而上,迅速组织,采取钢筋场外加工、预定柴油发电应急保障等措施,确保工程顺利进行。项目多轮推演,倒排工期,制定了精准度较高的年度总进度计划,总计划层层分解,周计划以0.5工日进行排列,各部门挂图作战,每日盘点进度、人员、机械、物资情况,每周进行进度纠偏,实现了月计划100%符合、年度计划提前5天完成封顶。

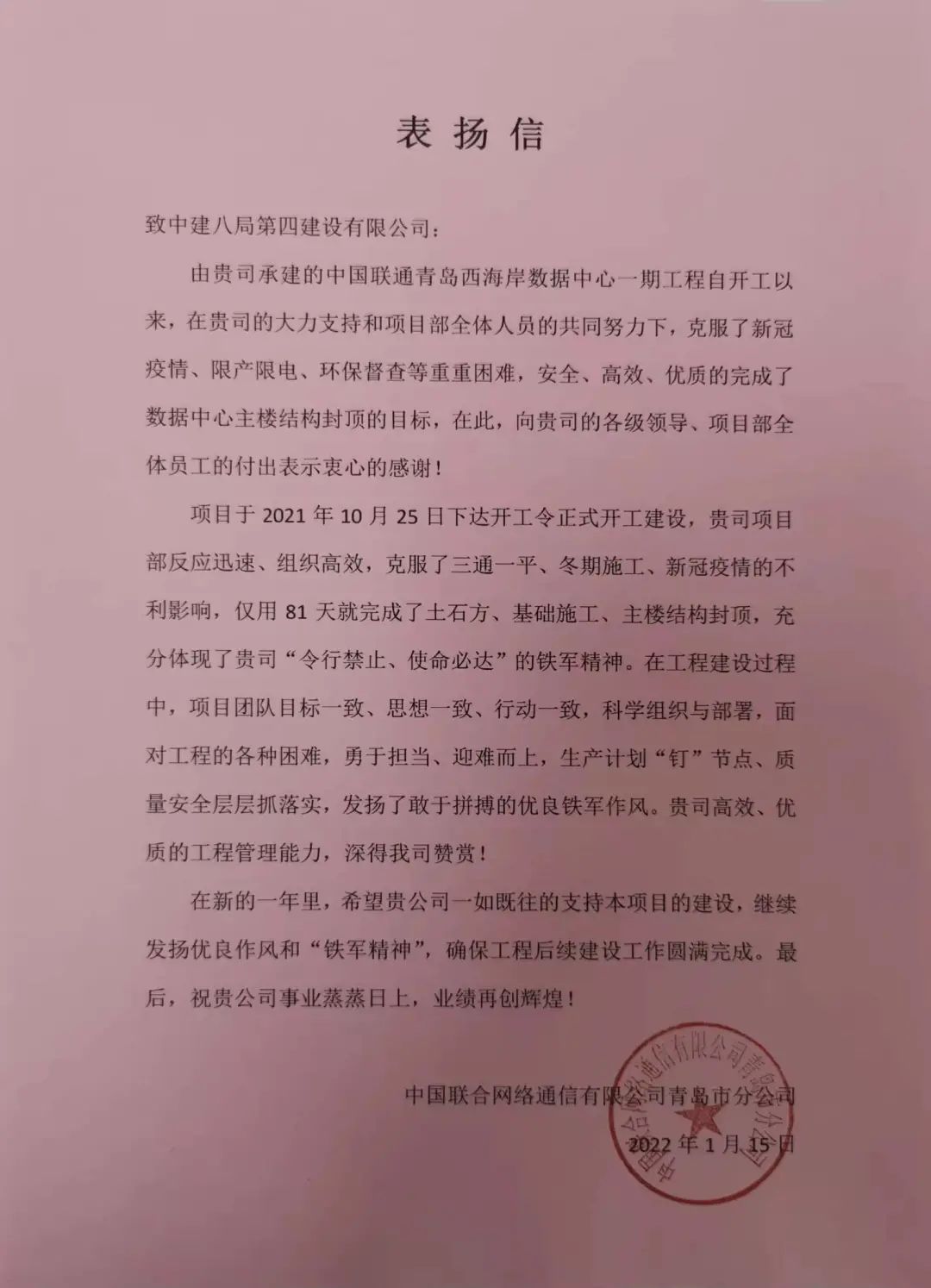

▲表扬信
工程含钢量达75Kg/㎡,日消耗钢筋高峰期达到110t,钢筋料场仅使用45天就实现了拆除;期间克服了冬期施工的不利影响,采用了负温浇筑正温养护方法等措施,实现了混凝土无受冻情况发生。项目从平衡土方开挖及回填7万余方、石方破碎1.5万方、超深换填7000方,到筏板基础、锥形独基、异标高地梁、地下室,到地上主体封顶仅用81天!现场良好的质量成型效果、高效的施工组织,获得联通公司、灵山湾建设指挥部一致赞赏!
项目建设历程
2021.10.25
项目开工

项目迎难而上,迅速组织,采取钢筋场外加工,预定柴油发电应急保障等措施,确保工程顺利开工,通过多轮推演,倒排工期,实施挂图作战,过程计划管控高效、精准。
2021.10.29

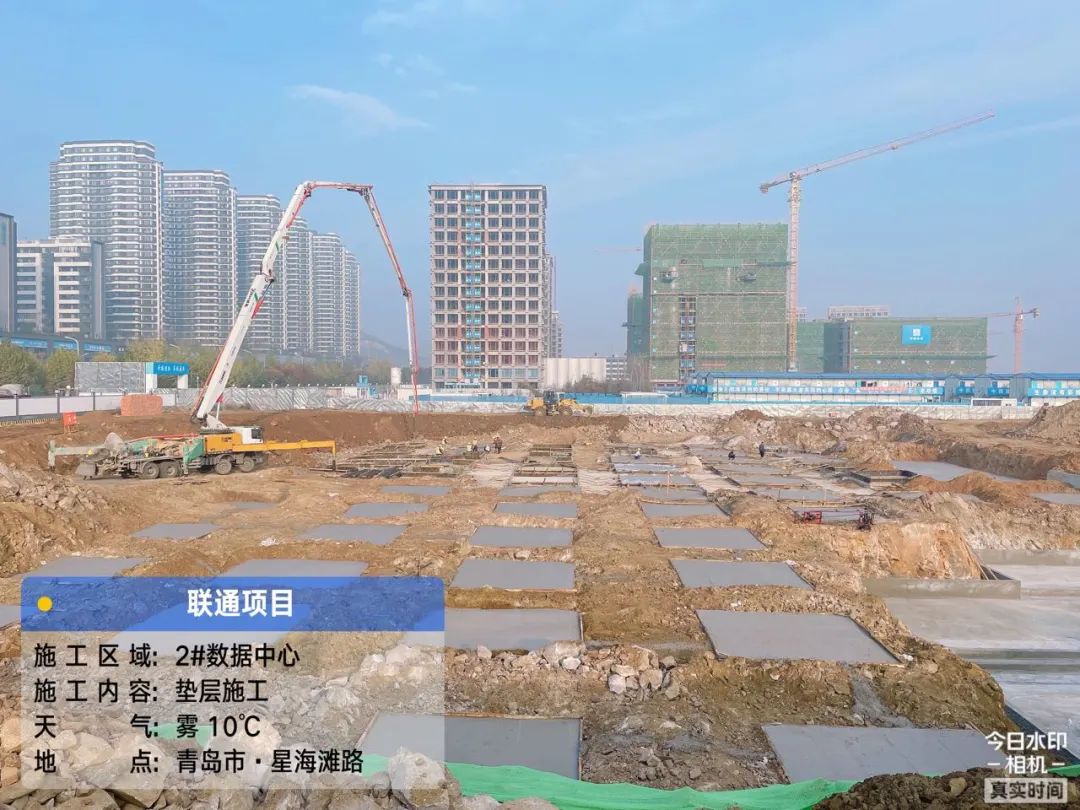

第一块垫层顺利浇筑
伴随着泵车的一声长鸣,联通数据中心项目第一块垫层顺利浇筑,项目全体管理人员严阵以待,开始进入结构封顶倒计时。
2021.11.21

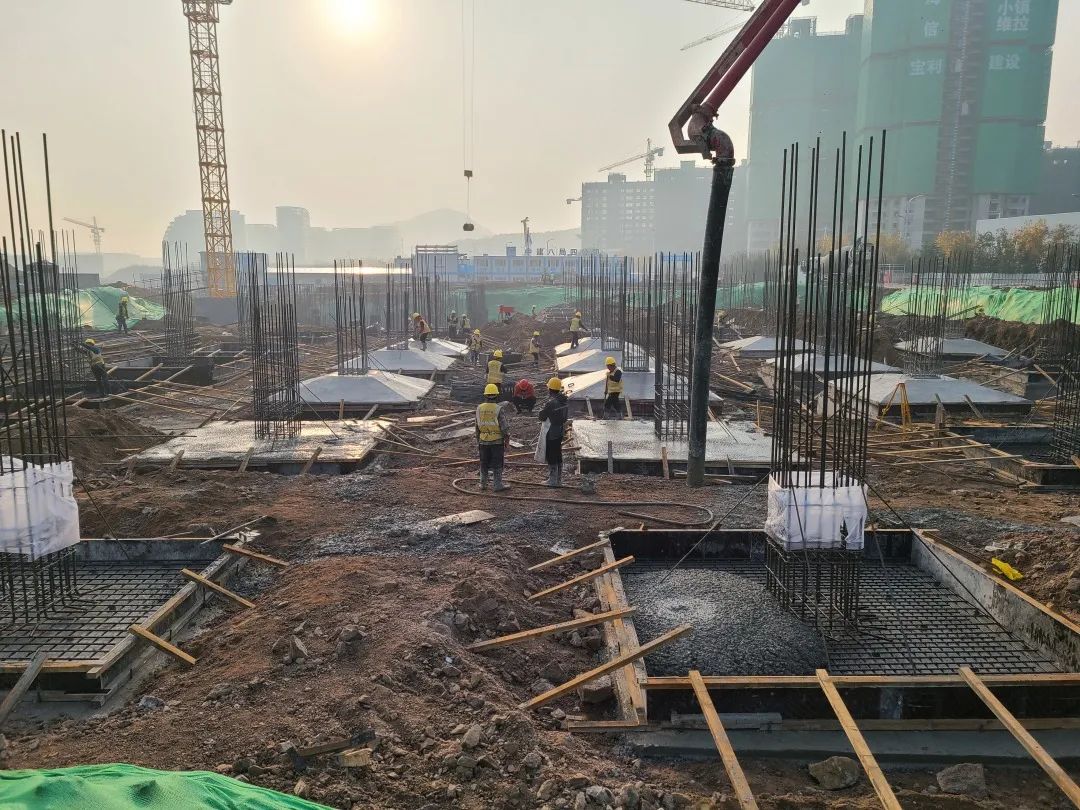

主楼独立基础顺利浇筑完成
项目主楼独立基础顺利浇筑完成,标志着联通项目正式进入主体施工阶段。项目从平衡土方开挖及回填7万余方、石方破碎1.5万方、超深换填7000方,到筏板基础、锥形独基、异标高地梁、地下室结构浇筑,总用时23天。地基与基础阶段的节点达标为后面的主体结构施工抢赢了时间!
项目简介
▲项目效果图
青岛联通数据中心一期项目位于青岛市黄岛区,工程建筑面积3.6万㎡,占地2.5万㎡。主楼1#、2#数据中心厂房为纯钢筋混凝土框架结构,单层建筑面积达3600㎡,地下1层、地上4层(局部5层),合同工期仅360天。建成后将成为中国联通华东区域主要数据存储中心,是山东省主要的大数据计算、服务中心。
